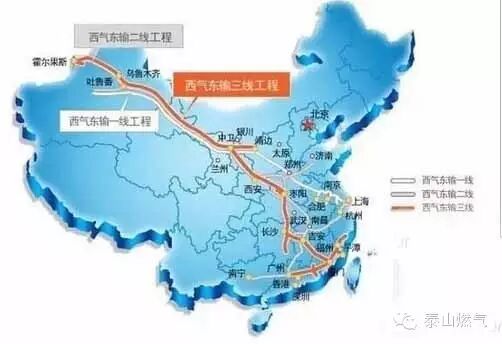

我国的西气东输管线构成了4万公里的能源大动脉,支干线已惠及18个省市自治区,5亿人从中受益,已成为我国乃至全球受益人口最多的天然气管道工程,肩负起中国这一清洁能源运输和供应的重任。
西气东输工程与三峡工程、南水北调工程一起并称为21世纪中国“三大工程”,是我国管道建设史上距离最长、管径最大、管壁最厚、输送压力最高、技术最先进、施工条件最复杂的天然气管道工程,建设规模和技术指标世界罕见,复杂程度堪称世界之最。
项目规模
干支结合、配套建设
2年设计输气量
120亿立方米
3长度
4200公里
4开工日期
2002年7月1日
5投产日期
2004年10月1日
6气源
主力气源地塔里木盆地
7总投资
1200亿元
8建设特点
我国自行设计、建设的第一条世界级天然气管道工程,是国务院决策的西部大开发的标志性工程
9工程主要目标市场
豫皖江浙沪地区
项目规模
1干8支
2年设计输气量
300亿立方米
3长度
8704公里
4开工日期
2008年2月22日
5投产日期
2012年12月30日
6气源
主气源为中亚进口天然气,调剂气源为塔里木盆地和鄂尔多斯盆地的国产天然气
7总投资
1420亿元
8建设特点
我国首条引进境外天然气资源的战略通道工程,是目前世界上线路最长、工程量最大的天然气管道
9工程主要目标市场
早先西气东输一线工程未覆盖的华南地区,并通过支干线兼顾华北和华东市场
项目规模
1干8支3库1LNG应急调峰站
2年设计输气量
300亿立方米
3长度
7378公里
4开工日期
2012年10月16日
5投产日期
预计2016年建成投产
6气源
主供气源为新增进口中亚土库曼斯坦、乌兹别克斯坦、哈萨克斯坦三国天然气,补充气源为新疆煤制天然气
7总投资
1250亿元
8建设特点
首次引入社会资本和民营资本参与建设
9工程主要目标市场
中西部、长三角和东南沿海地区
年设计输气量
300亿立方米
2长度
2454公里
3开工日期-投产日期
获国家发改委“路条”
4总投资
约360亿元
